3.4GW光伏电站建设方案--印发!

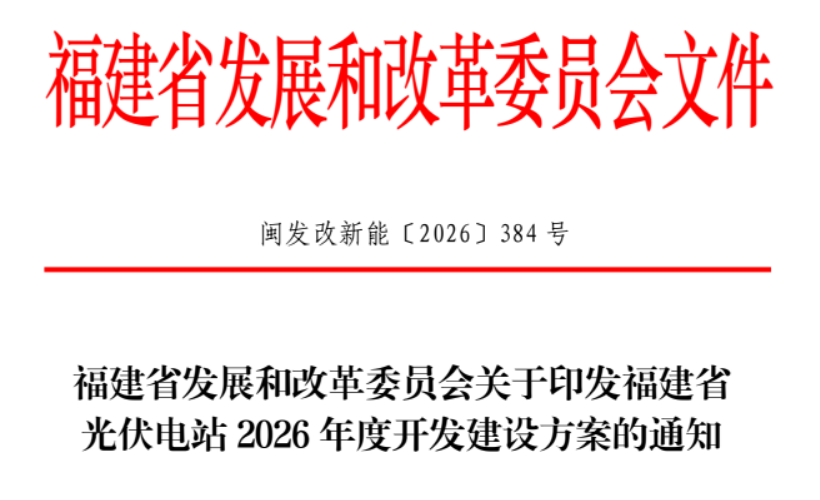

近日,福建省发展和改革委员会发布:《关于印发福建省光伏电站2026年度开发建设方案的通知》。以下简称“《方案》”。


《方案》明确:列入本方案的光伏电站项目共有60个、3436.2MW此外,符合建设条件,但近期电网消纳困难的32个、4345MW项目列入项目储备库,待条件具备后纳入后续建设方案。

《方案》要求:项目备案后,要按规定通过在线平台如实、及时报送项目开工建设、建设进度、竣工等建设实施基本信息;
建省各级电网企业要按104号文第五章“电网接入管理”等相关规定,根据光伏电站项目建设投产时序,及时优化电网规划建设方案和投资计划,统筹开展光伏电站配套电网建设和改造,确保光伏电站项目按计划工期顺利建成投产。在光伏电站项目所处区域电网改造遇到困难时,应及时将配套电网建设进度等情况与项目单位沟通衔接,确保光伏电站“能并尽并”。
