2025-12-16
41天完成30420根管桩桩基施工!

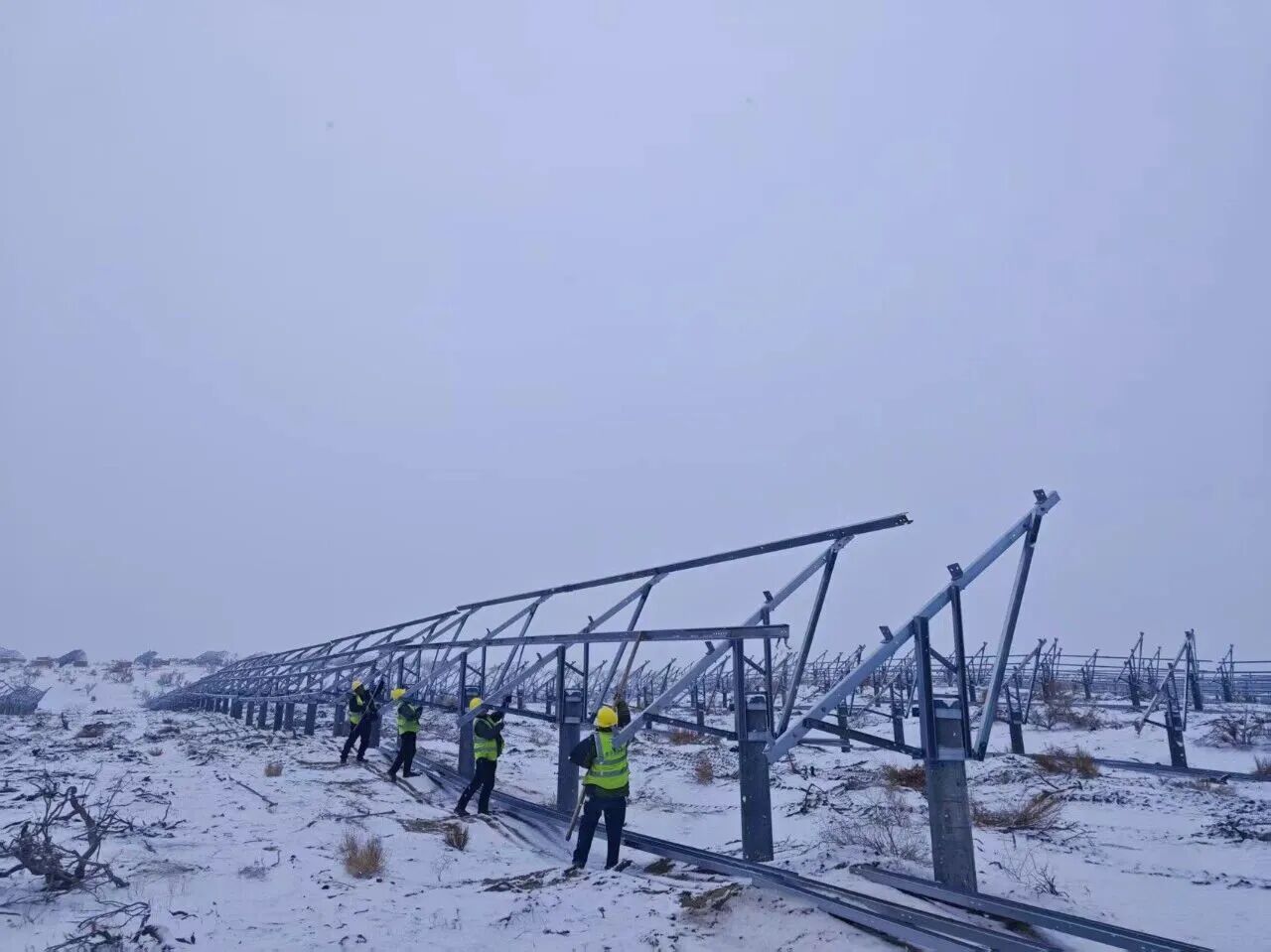

12月10日,中新建电力石和光伏发电项目二标段100MWEPC总承包项目完成光伏支架安装工作,项目正式转入组件安装、箱变基础及低压电缆敷设施工阶段.

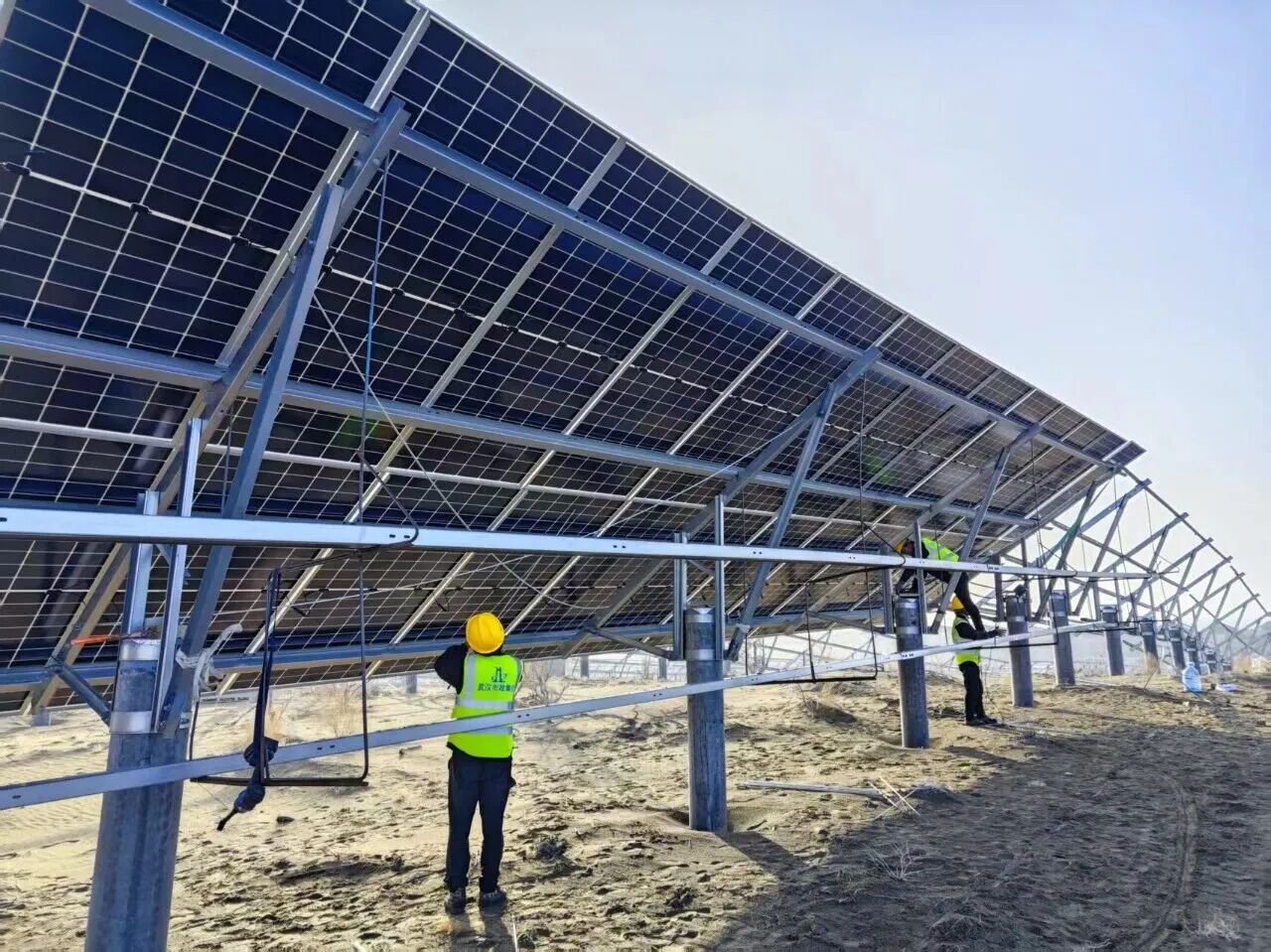

1天完成首片组件安装,41天完成30420根管桩桩基施工,60天完成7605组支架安装,40天内3259组组件安装进度过半;15天完成18个箱变基础施工,率先实现2个子阵低压电缆敷设,整体建设按计划稳步推进。

2025年4月,《提升砂层管桩引孔一次性合格率》QC成果获省级二类奖项,技术论文在《市政科技》发表;2025年8月,顺利通过国家可再生能源发电工程质量监督站两次监督检查;《戈壁滩双抱箍光伏支架施工工法》《戈壁滩地区粉砂层PHC管桩施工工法》成功入选集团工法库。
